Le succès d’un projet de construction se mesure selon trois principaux critères : la qualité d’exécution, le respect du budget et le respect des échéances. Le présent chapitre aborde les principaux risques qui peuvent affecter le succès d’un projet, les enjeux à prendre en considération lors de la planification d’un échéancier ainsi que les dispositifs à mettre en place pour assurer un contrôle de qualité avant et pendant les travaux.

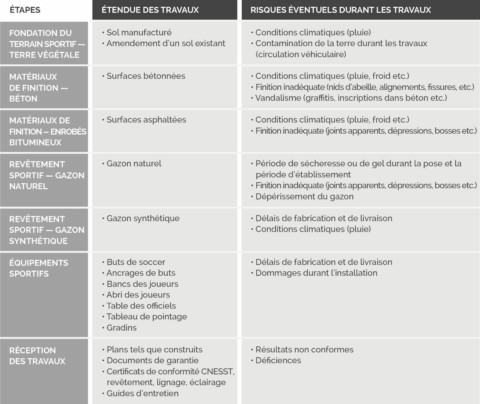

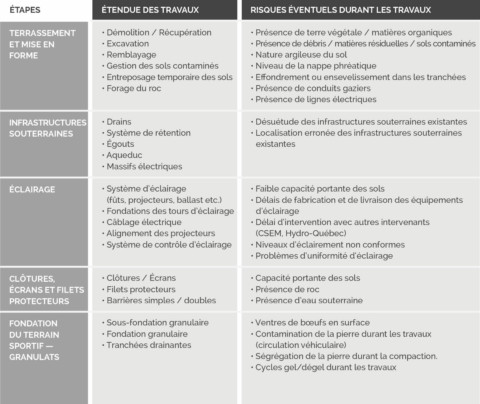

Il est primordial d’identifier les risques éventuels en évaluant leur probabilité d’occurrence, leur niveau de gravité et leur impact sur le projet. Une bonne planification consiste à élaborer des mesures préventives afin de réduire le risque ainsi que des mesures correctives si le risque se concrétise. Pour être efficace, ce processus doit faire l’objet d’une mise à jour constante durant les travaux. Les risques sont nombreux et les moyens pour y répondre varient. L’objectif de cette section est de soulever certains des risques les plus communément rencontrés sur un chantier typique.
