Le succès d’un projet de construction se mesure selon trois principaux critères : la qualité d’exécution, le respect du budget et le respect des échéances. La présente fiche aborde les principaux risques qui peuvent affecter le succès d’un projet, les enjeux à prendre en considération lors de la planification d’un échéancier ainsi que les dispositifs à mettre en place pour assurer un contrôle de qualité avant et pendant les travaux.

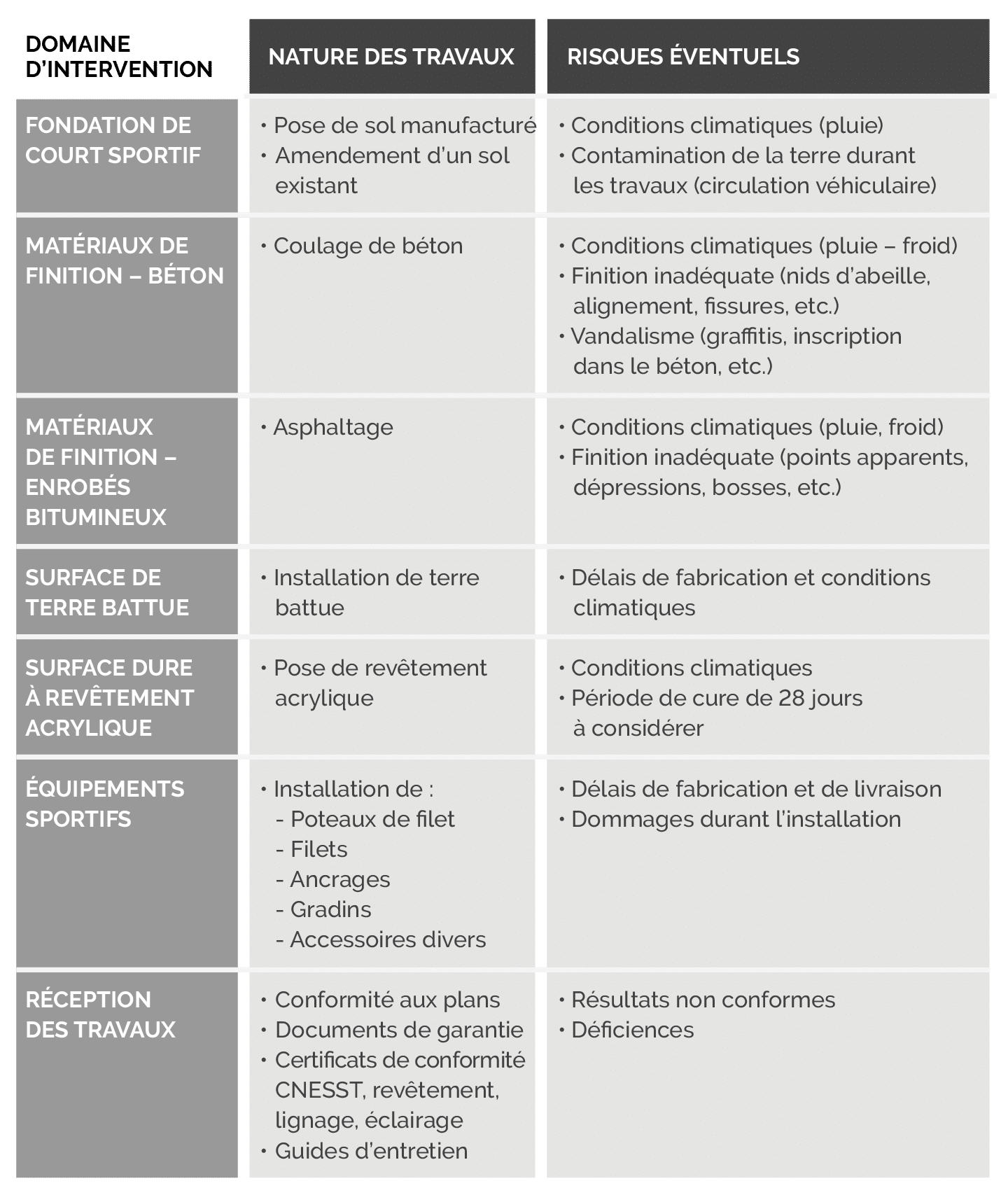

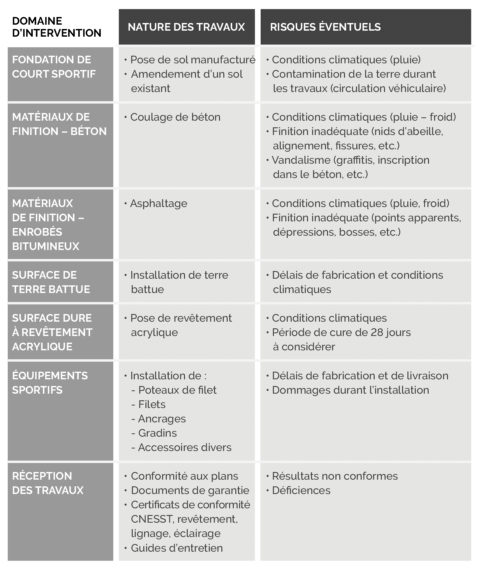

Il est primordial d’identifier les risques en évaluant leur probabilité d’occurrence, leur niveau de gravité et leur impact sur le projet. Une bonne planification consiste à élaborer des mesures préventives afin de réduire les risques ainsi que des mesures correctives, le cas échéant. Pour être efficace, ce processus doit faire l’objet d’une mise à jour constante durant les travaux. Les risques sont nombreux et les moyens pour y répondre varient. L’objectif de cette fiche est de mettre en lumière les risques les plus communément rencontrés sur un chantier typique.
